久久精品一二三-国产做爰免费观看-中文字幕女优-打屁股疼的撕心裂肺的视频-日本www在线-精品福利一区-在线亚洲网站-91成人免费网站-激情综合久久-久久福利小视频-青青操国产视频-日韩三级欧美三级-免费看黄色av-久久精品不卡-精彩视频一区二区-欧美日韩亚洲国产-男女在线视频

魯班培訓-建筑執業培訓領航者!

鄭州 |洛陽 |新鄉 |開封 |安陽 |南陽 |濮陽 |鶴壁 |加入收藏 |網校入口 |集團官網

復習備考
業務中心: 0371-55696552
18037153049

2015一級建造師《項目管理》第三章真題特訓

    本章真題實訓

  一、單項選擇題

  1.【2014年真題】某雙代號網絡圖如下圖所示,正確的是( ?。?。

  A.工作C.D應同時完成

  B.工作B的緊后工作只有工作C、D

  C.工作C、D完成后即可進行工作G

  D.工作D完成后即可進行工作F


  【答案】C。

  【解析】工作C、D為平行工作,不一定要同時完成。故選項A錯誤。工作B的緊后工作有工作C、D、E。故選項B錯誤。工作C、D為工作G的緊前工作,當兩項工作均完成后即可進行工作G。故選項C正確。工作D完成后即可進行工作G。故選項D錯誤。

  2.【2014年真題】關于建設工程項目總進度目標論證的說法,正確的是( ?。?。

  A.建設工程項目總進度目標指的是整個工程項目的施工進度目標

  B.建設工程項目總進度目標的論證應分析項目實施階段各項工作的進度和關系

  C.大型建設工程項目總進度目標論證的核心工作是編制項目進度計劃

  D.建設工程項目總進度綱要應包含各子系統中的單項工程進度規劃

  【答案】A。

  【解析】建設工程項目的總進度目標指的是整個工程項目的進度目標,它是在項目決策階段項目定義時確定的,項目管理的主要任務是在項目的實施階段對項目的目標進行控制。

  3.【2013年真題】某分部工程雙代號網絡計劃(單位:d)如下圖所示,則工作C的自由時差為(  )d。

  A.1

  B.2

  C.3

  D.0

  【答案】D。

  【解析】有緊后工作的工作,其自由時差等于本工作之緊后工作最早開始時間減去本工作最早完成時間所得之差的最小值。工作C的自由時差=min{7—6,6—6}=0。

  4.【2012年真題】某工程網絡計劃中,工作M的自由時差為2d,總時差為5d。實施中進度檢查時發現該工作的持續時間延長了4d,則工作M的實際進度(  )。

  A.既不影響總工期,也不影響其后續工作的正常進行

  B.將使總工期延長4d,但不影響其后續工作的正常進行

  C.不影響總工期,但將其緊后工作的最早開始時間推遲2d

  D.將其后續工作的開始時間推遲4d,并使總工期延長1d

  【答案】C。

  【解析】工作M的延長時間小于總時差,不影響總工期,但其延長時間大于自由時差,因此會使其緊后工作的最早開始時間推遲2d。

  5.【2012年真題】關于進度計劃調整的說法,正確的是( ?。?/span>

  A.網絡計劃中某項工作進度超前,不需要進行計劃的調整

  B.非關鍵線路上的工作不需進行調整

  C.當某項工作實際進度拖延的時間超過其總時差時,只需考慮總工期的限制條件

  D.根據計劃檢查的結果在必要時進行計劃的調整

  【答案】D。

  【解析】網絡計劃的調整,可以定期進行,也可根據計劃檢查的結果在必要時進行。

  6.【2011年真題】已知工作A的緊后工作是B和C。工作B的最遲開始時間為第14天,最早開始時間為第10天,工作C的最遲完成時間為第16天,最早完成時間為第14天。工作A的自由時差為5d,則工作A的總時差為( ?。ヾ。

  A.0

  B.5

  C.9

  D.7

  【答案】D。

  【解析】工作A的總時差=rain{(14—10),(16—14)}d+5d=7d。

  二、多項選擇題

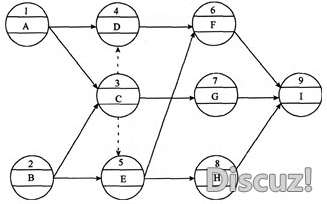

  1.【2014年真題】某單代號網絡圖如下圖所示,存在的錯誤有(  )。

  A.多個起點節點

  B.有多余虛箭線

  C.出現交叉箭線

  D.沒有終點節點

  E.出現循環回路

  【答案】AC。

  【解析】繪制網絡圖時,箭線不宜交叉,當交叉不可避免時,可采用過橋法或指向法繪制。圖中出現的交叉箭線未采用過橋法或指向法繪制。單代號網絡圖中只應有一個起點節點和一個終點節點。

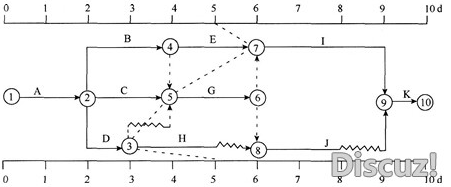

  2.【2014年真題】某工程雙代號時標網絡計劃,在第5天末進行檢查得到的實際進度前鋒線如下圖所示,正確的有( ?。?。

  A.H工作還剩1d機動時間

  B.總工期縮短1d

  C.H工作影響總工期1d

  D.E工作提前1d完成

  E.G工作進度落后1d

  【答案】DE。

  【解析】第5周末檢查時,H工作拖后2d,工作H的總時差為2d,沒有剩余機動時問,也不影響總工期,故選項A、C錯誤。第5周末檢查時,E工作提前1d,E工作為關鍵線路,故總工期提前1d。選項D正確。第5周末檢查時,G工作進度落后1d,總工期拖后1d。選項E正確。由于工作E提前1d,工作G落后1d,兩項工作均為關鍵工作,故總時差不受影響,選項C錯誤。

  3.【2013年真題】關于建設工程項目進度控制的說法,正確的有( ?。?/span>

  A.進度控制的過程,就是隨著項目的進展,進度計劃不斷調整的過程

  B.施工方進度控制的目的就是盡量縮短工期

  C.項目各參與方進度控制的目標和時間范疇是相同的

  D.施工進度控制直接關系到工程的質量和成本

  E.進度控制的目的是通過控制以實現工程的進度目標

  【答案】ADE。

  【解析】進度控制的過程是隨著項目的進展,進度計劃不斷調整的過程。故選項A正確。在工程施工實踐中,必須樹立和堅持一個最基本的工程管理原則,即在確保工程質量的前提下,控制工程的進度。故選項B錯誤。項目各參與方進度控制的目標和時問范疇并不相同。故選項C錯誤。施工進度控制不僅關系到施工進度目標能否實現,它還直接關系到工程的質量和成本。故選項D正確。進度控制的目的是通過控制以實現工程的進度目標。故選項E正確。

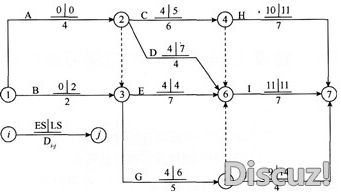

  4.【2012年真題】某工程雙代號網絡計劃如下圖所示(時間單位:d),圖中已標出各項工作的最早開始時問ES和最遲開始時間1S,該計劃表明( ?。?。

  A.工作1—3的總時差和自由時差相等

  B.工作2—6的總時差和自由時差相等

  C.工作2—4和工作3—6均為關鍵工作

  D.工作3—5的總時差和自由時差分別為2d和0d

  E.工作5—7的總時差和自由時差相等

  【答案】ABDE。

  【解析】TF1_=min{4-2-0,6-2-0}d=2d,F(xiàn)F1—3=(4-2-0)d=2d,因此選項A正確;TF2—6=(11-4-4)d=3d,F(xiàn)F2—6=(11-4-4)d=3d,因此選項B正確;關鍵線路為①→②→③→⑥→⑦,關鍵工作為工作1—2、工作3—6、工作6—7,因此選項C錯誤;TF3—5=min{(14-5-4),(11-5-4)}d=2d,F(xiàn)F3—5=min{11-5-4,9-5-4}d=Od,因此選項D正確;TF5—7=(18-4-9)d=5d,F(xiàn)F5—7=(18-4-9)d=5d,因此選項E正確。

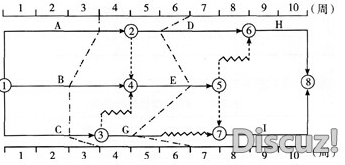

  5.【2011年真題】某分部工程時標網絡計劃如下圖所示,當計劃執行到第3周末及第6周末時,檢查得到的實際進度如圖中的實際進度前鋒線所示。該圖表明(  )。

  A.工作A和工作D在第4周至第6周內實際進度正常

  B.工作B和工作E在第4周至第6周內實際進度正常

  C.第3周末檢查時預計工期拖后1周

  D.第6周末檢查時工作G實際進度拖后1周

  E.第6周末檢查時預計工期拖后1周

  【答案】CE。

  【解析】工作A在第4周至第6周內實際進度正常;工作D在第4周至第6周內實際進度拖后1周。工作B在第4周至第6周內實際進度拖后1周;工作E在第4周至第6周內實際進度正常。第3周末檢查時,關鍵工作8拖后1周,預計工期拖后1周。第6周末檢查時工作實際進度拖后2周。第6周末檢查時,關鍵工作D拖后1周,預計工期拖后1周。
?
在線客服
鄭:1991460761
孫:985206900
許:3236129661
楊:2841826762
趙:2381313085
巴林左旗| 清涧县| 伊宁县| 揭东县| 武鸣县| 灵武市| 轮台县| 确山县| 鄂尔多斯市| 东阳市| 固阳县| 公主岭市| 韩城市| 塔城市| 吴桥县| 白山市| 嘉兴市| 固安县| 吉安县| 敖汉旗| 湟中县| 高邮市| 黎川县| 彰武县| 治多县| 和龙市| 彩票| 西乌珠穆沁旗| 剑河县| 钦州市| 海南省| 广丰县| 万盛区| 卓尼县| 个旧市| 黎川县| 东丽区| 宣恩县| 印江| 屏南县| 偏关县|
