二級建造師每日一練(11.7)

施工管理

1、題干:關于自由時差和總時差的說法,正確的有()。
A、自由時差為零,總時差必定為零
B、總時差為零,自由時差必為零
C、不影響總工期的前提下,工作的機動時間為總時差
D、不影響緊后工作最早開始的前提下,工作的機動時間為自由時差
E、自由時差總是不大于總時差

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:BCDE

解析:總時差(TFij),是指在不影響總工期的前提下,工作i-j可以利用的機動時間。自由時差(FFij)是指在不影響其緊后工作最早開始的前提下,工作i-j可以利用的機動時間。

2、題干:已知某基礎工程經過調整的雙代號網絡計劃如下圖,其表達的正確信息有()
A、該計劃的工期為12天
B、工作4-6最早開始時間為4天
C、關鍵線路為1-3-5-6
D、工作2-6為非關鍵工作
E、工作3-4為虛工作

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:ADE

解析:在本題的雙代號網絡計劃中,關鍵線路為1-2-4-6(最長的線路);工作2一6不在關鍵線路上,因此,為非關鍵工作;關鍵線路的長度即為該計劃的工期12天;工作4-6最早開始時間為2-4工作和1-3工作最早完成時間的最大值,即8天,而不是4天;從圖中可以看出,工作3-4用虛線表示,是虛工作。故選A、D、E.

3、題干:某分部工程的單代號網絡計劃如圖所示(時間單位:天),正確的有()。

A、計算工期為15
B、有兩條關鍵線路
C、工作H的自由時差為2
D、工作G的總時差和自由時差均為4
E、工作D和I之間的時間間隔為1

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:ADE

解析:網絡計劃的起點節點的最早開始時間為零。工作最早完成時間等于該工作最早開始時間加上持續時間,相鄰兩項工作i和j之間的時間間隔LAGi-j等于緊后工作j的最早開始時間ESj和本工作的最早完成時間EF之差,即:LAGi-j=ESj-EFi。其他工作i的總時差TFi等于該工作的各個緊后工作j的總時差TFj加該工作與其緊后工作之間的時間間隔LAGi-j之和的最小值,即:TFi=min{TE+LAGi-j}。當工作i有緊后工作j時,其自由時差FFj等于該工作與其緊后工作j之間的時間間隔LAGi--j的最小值,即:FFi=min{LAGi-j}。因此本題正確選項為ADE。

法規

1、題干:2015年2月1日小李經面試后合格并與某建筑公司簽訂了為期5年的用工合同,并約定了試用期,則試用期最遲至(  )。
A、2015年2月28日
B、2015年5月31日
C、2015年8月1日
D、2016年2月1日

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:C

解析:本題考查的是訂立勞動合同應當注意的事項。勞動合同期限3個月以上不滿1年的,試用期不得超過1個月;勞動合同期限1年以上不滿3年的,試用期不得超過2個月;3年以上固定期限和無固定期限的勞動合同,試用期不得超過6個月。同一用人單位與同一勞動者只能約定1次試用期。以完成一定工作任務為期限的勞動合同或者勞動合同期限不滿3個月的,不得約定試用期。試用期包含在勞動合同期限內。勞動合同僅約定試用期的,試用期不成立,該期限為勞動合同期限。故C正確。

2、題干:甲施工企業因項目專業施工急需,聘用了一名未與乙施工企業解除勞動合同的高級專業工人丙,由此給乙施工企業造成了重大經濟損失。對于乙企業的經濟損失,下列說法正確的是(  )。
A、由丙承擔賠償責任
B、由甲承擔賠償責任
C、甲不承擔任何責任
D、由甲和丙承擔連帶賠償責任

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:D

解析:本題考查的是勞務派遣單位違法行為應承擔的法律責任?!秳趧雍贤ā芬?guī)定,用人單位招用與其他用人單位尚未解除或者終止勞動合同的勞動者,給其他用人單位造成損失的,應當承擔連帶賠償責任。故選項D正確。

3、題干:用人單位不得解除勞動合同的情形有(    )。
A、女職工在孕期產假、哺乳期內的
B、患病或者非因工負傷,在規定的醫療期內的
C、勞動者在試用期被證明不符合錄用條件的
D、勞動合同訂立時所依據的客觀情況發生重大變化,致使原勞動合同無法履行
E、在本單位患職業病或者因工負傷并被確認喪失或者部分喪失勞動能力的

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:ABE

解析:本題考查的是勞動合同的解除和終止。為了保護一些特殊群體勞動者的權益,《勞動合同法》第42條規定,勞動者有下列情形之一的,用人單位不得依照該法第40條、第41條的規定解除勞動合同:
(1)從事接觸職業病危害作業的勞動者未進行離崗前職業健康檢查,或者疑似職業病病人在診斷或者醫學觀察期間的;
(2)在本單位患職業病或者因工負傷并被確認喪失或者部分喪失勞動能力的;
(3)患病或者非因工負傷,在規定的醫療期內的;
(4)女職工在孕期、產期、哺乳期的;
(5)在本單位連續工作滿15年,且距法定退休年齡不足5年的;
(6)法律、行政法規規定的其他情形。用人單位違反《勞動合同法》規定解除或者終止勞動合同,勞動者要求繼續履行勞動合同的,用人單位應當繼續履行;勞動者不要求繼續履行勞動合同或者勞動合同已經不能繼續履行的,用人單位應當依法向勞動者支付賠償金。賠償金標準為經濟補償標準的2倍。

建筑

1、題干:下列參數中,不屬于流水施工參數的有(  )。
A、技術參數
B、空間參數
C、工藝參數
D、時間參數

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:A

解析:本題考查的是流水施工參數。流水施工參數包括:工藝參數、空間參數、時間參數。故選A。

2、題干:

已知某基礎工程施工雙代號時標網絡計劃如下圖所示,如果工作E實際進度延誤了4周,則施工進度計劃工期延誤( )周。
A、2
B、3
C、4
D、5

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:B

解析:本題考查的是網絡計劃方法的應用。
從時標網絡圖中工作E后面直至終點的2條線路來看,E工作的總時差為1周。如果工作E實際進度延誤了4周,則會對原基礎工程施工進度計劃的工期影響3周(4-1=3周)。故B正確。

3、題干:關于外用電梯安全控制要點的說法,正確的有( )。
A、外用電梯梯籠乘人載物時,嚴禁超載使用
B、取得監理單位核發的《準用證》后方可投入使用
C、暴風雨過后,應組織對電梯各有關安全裝置進行一次全面檢查
D、外用電梯底籠周圍2.0m范圍內必須設置牢固的防護欄桿
E、外用電梯與各層站過橋和運輸通道,進出口處尚應設置常閉型的防護門

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:ACE

解析:本題考查的是外用電梯安全控制要點。
外用電梯的安裝和拆卸作業必須由取得相應資質的專業隊伍進行,安裝完畢經驗收合格,取得政府相關主管部門核發的《準用證》后方可投入使用,故B錯誤;
外用電梯底籠周圍2.5m范圍內必須設置牢固的防護欄桿,進出口處的上部應根據電梯高度搭設足夠尺寸和強度的防護棚,故D錯誤;
外用電梯梯籠乘人、載物時,應使載荷均勻分布,防止偏重,嚴禁超載使用,故A正確;
外用電梯在大雨、大霧和六級及六級以上大風天氣時,應停止使用。暴風雨過后,應組織對電梯各有關安全裝置進行一次全面檢查,故C正確;
外用電梯與各層站過橋和運輸通道,除應在兩側設置安全防護欄桿、擋腳板并用安全立網封閉外,進出口處尚應設置常閉型的防護門,故E正確。

市政

1、題干:項目經理部應及時進行施工進度控制總結的時間節點為在施工(  )后。
A、進度計劃完成
B、分項工程完成
C、分部工程完成
D、分部工程進度計劃完成

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:A

解析:本題主要考查的是施工進度控制總結。在工程施工進度計劃完成后,項目部應編寫施工進度控制總結;以便企業總結經驗,提高管理水平。

2、題干:季度施工進度計劃是在年度施工進度計劃的基礎上,按照(  )施工原則編制。
A、分部
B、分項
C、順序
D、均衡

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:D

解析:本題主要考查的是進度計劃控制與實施。編制年度施工進度計劃,并在此基礎上按照均衡施工原則,編制各季度施工進度計劃。

背景資料:

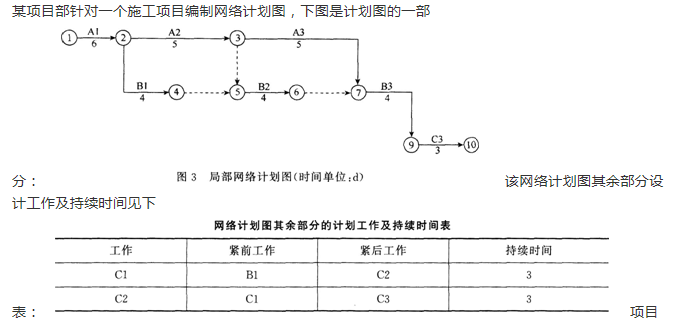

某項目部針對一個施工項目編制網絡計項目部對按上述思路編制的網絡計劃圖進一步檢查時發現有一處錯誤:C2工作必須在B2工作完成后,方可施工。經調整后的網絡計劃圖由監理工程師確認滿足合同工期要求,最后在項目施工中實施。
A3工作施工時,由于施工單位設備事故延誤了2天。
3、題干:1、按背景資料給出的計劃工作及持續時間表補全網絡計劃圖的其余部分。
2、2、發現C2工作必須在B2工作完成后施工,網絡計劃圖應如何修改?
3、3、給出最終確認的網絡計劃圖的關鍵線路和工期。
4、A3工作(設備事故)延誤的工期能否索賠?說明理由。

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:

解析:1.
2.

3、關鍵線路:(1)→(2)→(3)→(7)→(9)→(10)。工期=6+5+5+4+3=23天。
4、不能索賠。因為這是施工單位原因造成的。

機電

1、題干:采用郵件、電話、傳真或電子信箱等進行回訪,屬于工程回訪的方式中的(  )。
A、技術性回訪
B、信息傳遞方式回訪
C、季節性回訪
D、巡回式回訪

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:B

解析:工程回訪的方式
工程回訪的方式(1)季節性回訪。(2)技術性回訪。(3)保修期滿前的回訪。一般是在保修即將屆滿前進行回訪。(4)信息傳遞方式回訪。采用郵件、電話、傳真或電子信箱等。(5)座談會方式回訪。組織座談會或意見聽取會。(6)巡回式回訪。察看機電安裝工程使用或生產后的運轉情況。

背景資料
某機電安裝公司承建一幢寫字樓機電安裝工程,工程內容包括建筑電氣、給水排水、通風空調、電梯等安裝。電梯安裝后進行運行試驗不理想,該工程于2012年6月通過竣工驗收后投入使用。
該公司工程部計劃在當年11月對此工程進行回訪。然而8月份接到業主電話:通風空調機房的新風風管保溫接縫處滴水,要求盡快處理。
2、題干:問題:
1.機電安裝工程的工程回訪一般采用哪些性質的回訪?本工程宜采用什么回訪?本工程的回訪計劃宜安排在什么時間較合適?
2.接到業主電話投訴后應怎樣處理?
3.電梯安裝后應如何進行運行試驗?
4.建筑管道工程應進行的試驗包括哪些?

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:

解析:1.機電安裝工程的回訪一般采用季節性回訪和技術性回訪。本工程宜采用季節性回訪。本工程的回訪計劃宜安排在第二個夏季(即2013年)進行工程回訪。
2.接到業主電話投訴后,應迅速派出責任人員到事發現場調查分析,友好地進行答復,并進行返修,使風管的保溫緊貼風管壁。
3.電梯安裝后應進行運行試驗,轎廂分別在空載、額定載荷工況下,按產品設計規定的每小時啟動次數和負載持續率各運行1000次(每天不少于8h),電梯應運行平穩、制動可靠、連續運行無故障。
4.建筑管道工程應進行的試驗包括:承壓管道和設備系統壓力試驗、非承壓管道灌水試驗、排水干管通球、通水試驗、消火栓系統試射試驗等。
此題主要考查回訪、電梯施工技術以及建筑管道試驗的相關內容。要求考生能夠準確識記回訪的方式。電梯的施工技術屬于歷年的重要考點,要能夠靈活運用。建筑管道試驗要能夠與工業管道試驗類型相區分。

背景資料
    某機電工程施工進入試運行階段,該工程包括A、B兩個單位工程,單位工程A辦理了中間交接,單位工程B完成了系統試驗,大部分機械設備進行了單機試運行。
   聯動試運行由建設單位組織,試運行操作人員剛經培訓返回工廠,還未熟悉工藝流程和操作程序,為使工程盡快投產,建設單位認為聯動試運行的條件已基本具備,可以進行聯動試運行,建設單位決定在聯動試運行中,對單位工程B未進行單機試運行的機械設備一并進行運行和考核,待聯動試運行完成后,再補辦B工程的中間交接手續,聯動試運行開始后,發生了如下事件:
    事件一:單位工程B一臺整體安裝的進料離心泵振動值超標,軸承密封處泄漏,一條合金鋼管道焊縫多處泄漏,中斷試運行后經檢查確認,未查到該泵的開箱檢查記錄和有關安裝施工記錄,管道焊縫未達到標準要求的抽檢比例,存在焊縫漏檢現象,根據事件的影響和程度,認定為工程質量事故。
    事件二:單位工程A中,一臺換熱設備封頭法蘭發生嚴重泄漏,經檢測是法蘭墊片損壞,需要隔斷系統,更換墊片,致使聯動試運行中斷3h,事后經檢查分析,認定是操作工人誤操作,致使系統工作壓力超過了設計的規定限值。
3、題干:問題
1.建設單位把未辦理中間交接的B單位工程直接進行聯動試運行的行為是否正確?中間交接時建設單位有什么作用?
2.事件一中離心泵的質量問題是由于在施工存在哪些問題引起的?
3.常見工程質量缺陷界定為質量問題的依據有哪些?事件一中出現質量問題的原因有哪些?
4.從試運工人出現誤操作分析,試運人員應具備哪些基本條件?

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:

解析:1.(1)建設單位把未辦理中間交接的B單位工程直接進行聯動試運行的行為是不正確的。
(2)中間交接是施工單位向建設單位辦理工程交接的一個必要程序,它標志著工程施工安裝結束,由單體試運行轉入聯動試運行。中間交接只是裝置保管、使用責任(管理權)的移交,移交后建設單位即可進行聯動試運行。
2.(1)振動超標由于基礎未進行驗收或驗收不完全,可能由于基礎表面平整度不夠,墊鐵設置不合理,地腳螺栓未緊固。
(2)安裝完成和管道連接后,未對整體進行找平找正,未對安裝精度進行校核和調整。
(3)施工管理混亂,未進行開箱驗收和安裝前驗收,未進行必要的設備檢驗,施工過程未記錄,無詳細施工記錄和質量控制記錄。
(4)未按施工程序和順序施工,不懂工藝流程,違反操作規程。
(5)選擇測量器具和測量標準失控。
3.(1)凡是工程質量不合格,必須進行返修、加固或報廢處理,造成直接經濟損失不大的,為質量問題,由企業自行處理。
(2)事件一中出現質量問題的原因:①離心泵未經驗收合格就交付安裝②管道焊縫未按要求比例進行抽檢,存在焊縫漏檢。③管道未試壓。④違背施工程序,管理混亂。
4.試運行操作人員應具備的基本條件:
(1)熟悉設備的構造、性能和設備的技術文件;
(2)已接受技術交底,熟悉試運行方案,熟悉工藝流程,掌握操作規程;
(3)已接受安全交底,經培訓,參加安全考試并合格;
(4)崗位分工明確,掌握要領,會排除故障;
(5)達到“三懂六會”(懂原理、懂結構、懂方案規程;會識圖、會操作、會維修、會計算、會聯系、會排除故障)的要求,嚴格遵守操作規程、服從指揮。
(6)參加聯動試運行的人員應掌握開車、停車、事故處理和調整工藝條件的技術。

水利

1、題干:防汛抗洪工作實行各級人民政府( ),統一指揮、分級分部門負責。
A、常委分工負責制
B、行政執法責任制
C、省長負責制
D、行政首長負責制

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:D

解析:本題考查的是防汛抗洪的緊急措施。
《防洪法》第三十八條規定:“防汛抗洪工作實行各級人民政府行政首長負責制,統一指揮、分級分部門負責。

2、題干:根據《水工建筑物地下開挖工程施工技術規范》DL/T 5099-2011,單向開挖隧洞,安全地點至爆破工作面的距離,應不少于( )m。
A、50
B、100
C、150
D、200

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:D

解析:本題考查的是《水工建筑物地下開挖工程施工技術規范》。根據《水工建筑物地下開挖工程施工技術規范》DL/T 5099-2011,單向開挖隧洞,安全地點至爆破工作面的距離,應不少于200m。

3、題干:在蓄滯洪區內的建設項目投入生產或使用時,其防洪工程設施應當經( )驗收。
A、水利部
B、建設行政主管部門
C、國務院
D、水行政主管部門

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:D

解析:本題考查的是河道湖泊上建設工程設施的防洪要求。
在蓄滯洪區內的建設項目投入生產或使用時,其防洪工程設施應當經水行政主管部門驗收。本題考查蓄滯洪區內防洪工程的驗收部門為水行政主管部門,故選D。

公路

1、題干:圖紙會審先由()組織技術和相關人員結合踏勘情況對施工圖紙進行初審。
A、設計單位
B、建設單位
C、監理單位
D、項目總工

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:D

解析:圖紙會審原則上應在設計交底之后進行,先由承包人項目總工程師組織技術及相關人員結合現場踏勘情況對施工圖紙進行初審,并向駐地監理書面提出需設計澄清的問題。

2、題干:下列屬于公路工程中空間參數的有()。
A、施工段
B、流水節拍
C、施工層
D、工作面
E、技術間歇

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:ACD

解析:空間參數包括施工段、工作面、施工層。

3、題干:流水施工可以分為()。
A、全等節拍流水
B、無節拍流水
C、等步距異節拍流水
D、等節拍異步距流水
E、異步距異節拍流水

向下滑動查看參考答案

↓↓
↓↓↓↓

答案:ABCE

解析:按節拍的流水施工分類:(1)有節拍(有節奏)流水
①全等節拍(等節奏)流水,所有的流水節拍相同且流水步距=流水節拍,是理想的流水施工。
②異節拍(異節奏)流水,可進一步分為成倍流水(等步距異節拍)和分別流水(異步距異節拍)。
(2)無節拍(無節奏)流水:流水節拍一般不相同,用累加數列錯位相減取大差的方法求流水步距。

   一級建造師培訓、二級建造師培訓,BIM,監理工程師培訓,造價工程師培訓,造價實操安全工程師培訓等建筑業證書考試培訓等,必選我們龍本教育魯班培訓,全國連鎖,無論你到哪里都能找到我們,熱烈歡迎您的光臨!魯班培訓河南地區官網:http://www.cv963.cn/。

?
在線客服
鄭:1991460761
孫:985206900
許:3236129661
楊:2841826762
趙:2381313085
姜堰市| 林西县| 天祝| 玛多县| 卓资县| 泸溪县| 丰城市| 永川市| 白玉县| 土默特左旗| 清流县| 宣威市| 丰宁| 绍兴市| 色达县| 北京市| 无棣县| 隆子县| 农安县| 集安市| 新化县| 墨竹工卡县| 芒康县| 高平市| 苍山县| 定结县| 玉树县| 西盟| 阳原县| 乡宁县| 讷河市| 绍兴县| 进贤县| 临湘市| 贵州省| 曲靖市| 墨竹工卡县| 肃宁县| 本溪市| 满城县| 黔西|
